国際寮新営工事の進捗状況について(その3)
カテゴリ:事務局
令和2年10月から着工した国際寮新営工事について、下記の通り進捗をお知らせいたします。
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061401.jpg)
位置:国際寮A工区
撮影日:令和3年6月14日
型枠工事:ピット・土間止枠組
鉄筋工事:ピットスラブ配筋
雨水・排水工事:外部配管施工状況
外構工事:ポーチ土間砕石敷
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061402.jpg)
位置:国際寮B工区
撮影日:令和3年6月14日
鉄筋工事:土間配筋
型枠工事:ピットスラブ型枠組
雨水・排水工事:外部配管施工状況
外構工事:ポーチ土間砕石敷
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061403.jpg)
位置:国際寮A・B工区全景
撮影日:令和3年6月14日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061404.jpg)
位置:国際寮 北辰寮側より撮影
撮影日:令和3年6月14日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061501.jpg)
位置:国際寮A工区
撮影日:令和3年6月15日
コンクリート工事:ピット・土間コン打設
雨水工事:外部配管施工状況
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061502.jpg)
位置:国際寮B工区
撮影日:令和3年6月15日
鉄筋工事:ピット配筋
型枠工事:ピットスラブ・土間止枠組
雨水・排水工事:外部配管施工状況
電気工事:土間配管、スリーブ
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061503.jpg)
位置:国際寮A・B工区 全景
撮影日:令和3年6月15日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061504.jpg)
位置:国際寮 北辰寮側より撮影
撮影日:令和3年6月15日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061601.jpg)
位置:国際寮A工区
撮影日:令和3年6月16日
型枠工事:墨出し、敷桟木取付
雨水工事:外部配管施工状況
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061602op.jpg)
位置:国際寮B工区
撮影日:令和3年6月16日
鉄筋工事:ピット配筋
型枠工事:ピットスラブ・土間止枠組
設備工事:土間スリーブ
電気工事:土間配管、スリーブ
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061603.jpg)
位置:国際寮A・B工区 全景
撮影日:令和3年6月16日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061604.jpg)
位置:国際寮 北辰寮側より撮影
撮影日:令和3年6月16日

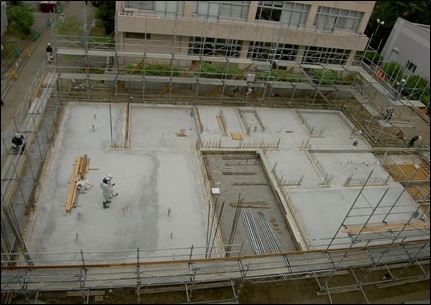

位置:国際寮A工区
撮影日:令和3年6月17日
型枠工事:敷桟木取付
鉄筋工事:壁補強筋圧接
仮設工事:外部足場組立
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061702.jpg)
位置:国際寮B工区
撮影日:令和3年6月17日
鉄筋工事:壁補強筋圧接
コンクリート工事:打設前清掃、準備
電機工事:土間配管
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061703.jpg)
位置:国際寮A・B工区 全景
撮影日:令和3年6月17日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061704.jpg)
位置:国際寮 北辰寮側より撮影
撮影日:令和3年6月17日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061801.jpg)
位置:国際寮A工区
撮影日:令和3年6月18日
仮設工事:外部足場組立
設備工事:墨出
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061802.jpg)
位置:国際寮B工区
撮影日令和3年6月18日

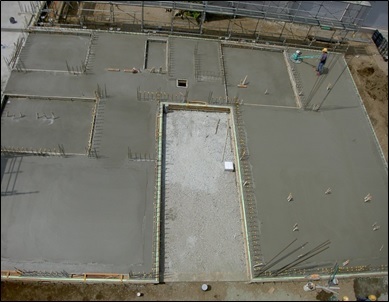

コンクリート工事:土間・スラブコン打設
仮設工事:外部足場組立
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061803.jpg)
位置:国際寮A・B工区 全景
撮影日:令和3年6月18日
![](https://www.hachinohe-ct.ac.jp/info/upload/images/061804.jpg)
位置:国際寮 北辰寮側より撮影
撮影日:令和3年6月18日
