国際寮新営工事の進捗状況について(その1)
カテゴリ:事務局
令和2年10月から着工した本校国際寮(仮称)新営工事の様子を写真で紹介いたします。
令和2年10月から着工した国際寮新営工事ですが、次の通り工事が進捗しております。
令和2年10月現地調査
令和2年11月仮設工事、寮ごみ置き場移転
令和2年12月仮設通路設置、樹木伐採、寮自転車置き場撤去、ボックスカルバート制作
埋設ガス管、埋設電線盛替え
令和3年 1月共同溝新設、ボックスカルバート設置
令和3年 2月共同溝新設、現場打ボックスカルバート施工
令和3年 3月新設共同溝内配管配線敷設、既設共同溝撤去
令和3年 4月既設共同溝、地中埋設物撤去、土留め設置、鋼管杭打込み(基礎工事)
位置:国際寮建設箇所
撮影日:令和3年4月8日
土工事:山留 親杭打込み状況
位置:共同溝敷設箇所(E棟南西部)
撮影日:令和3年4月8日
外構工事:共同溝設置完了
位置:共同溝敷設箇所(E棟東側)
撮影日:令和3年4月8日
外構工事:共同溝設置完了
位置:国際寮建設箇所
撮影日:令和3年4月8日
土工事:山留 親杭打込み状況
位置:国際寮建設箇所
撮影日:令和3年4月20日
地業工事:鋼管杭施工状況

位置:共同溝敷設箇所(E棟南西部)
撮影日:令和3年4月20日
外構工事:共同溝設置完了
土工事:掘削土置場整備
位置:共同溝敷設箇所(E棟東側)
撮影日:令和3年4月20日
外構工事:共同溝設置完了
位置:国際寮建設箇所
撮影日:令和3年4月20日
地業工事:鋼管杭施工状況
位置:国際寮建設箇所
撮影日:令和3年5月14日
鉄筋工事:基礎鉄筋施工状況
位置:共同溝敷設箇所(E棟南西部)
撮影日:令和3年5月14日
土工事:掘削土置場
位置:共同溝敷設箇所(E棟東側)
撮影日:令和3年5月14日
土工事:一部掘削土置場
その他 資機材置場

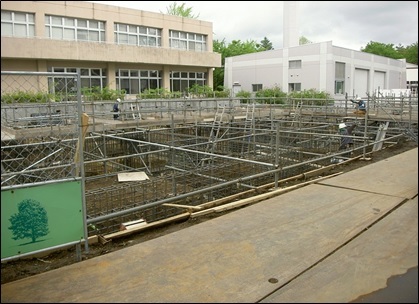

位置:国際寮建設箇所
撮影日:令和3年5月17日
鉄筋工事:基礎鉄筋施工状況
位置:国際寮A工区
撮影日:令和3年5月31日
コンクリート工事:基礎コン脱型完了
埋戻し前状況
位置:国際寮B工区
撮影日:令和3年5月31日
コンクリート工事:基礎コン打設完了
位置:国際寮A・B工区 全景
撮影日:令和3年5月31日
位置:国際寮 北辰寮側より撮影
撮影日:令和3年5月31日
令和2年10月から着工した国際寮新営工事ですが、次の通り工事が進捗しております。
令和2年10月現地調査
令和2年11月仮設工事、寮ごみ置き場移転
令和2年12月仮設通路設置、樹木伐採、寮自転車置き場撤去、ボックスカルバート制作
埋設ガス管、埋設電線盛替え
令和3年 1月共同溝新設、ボックスカルバート設置
令和3年 2月共同溝新設、現場打ボックスカルバート施工
令和3年 3月新設共同溝内配管配線敷設、既設共同溝撤去
令和3年 4月既設共同溝、地中埋設物撤去、土留め設置、鋼管杭打込み(基礎工事)
位置:国際寮建設箇所
撮影日:令和3年4月8日
土工事:山留 親杭打込み状況
位置:共同溝敷設箇所(E棟南西部)
撮影日:令和3年4月8日
外構工事:共同溝設置完了
位置:共同溝敷設箇所(E棟東側)
撮影日:令和3年4月8日
外構工事:共同溝設置完了
位置:国際寮建設箇所
撮影日:令和3年4月8日
土工事:山留 親杭打込み状況
位置:国際寮建設箇所
撮影日:令和3年4月20日
地業工事:鋼管杭施工状況
位置:共同溝敷設箇所(E棟南西部)
撮影日:令和3年4月20日
外構工事:共同溝設置完了
土工事:掘削土置場整備
位置:共同溝敷設箇所(E棟東側)
撮影日:令和3年4月20日
外構工事:共同溝設置完了
位置:国際寮建設箇所
撮影日:令和3年4月20日
地業工事:鋼管杭施工状況
位置:国際寮建設箇所
撮影日:令和3年5月14日
鉄筋工事:基礎鉄筋施工状況
位置:共同溝敷設箇所(E棟南西部)
撮影日:令和3年5月14日
土工事:掘削土置場
位置:共同溝敷設箇所(E棟東側)
撮影日:令和3年5月14日
土工事:一部掘削土置場
その他 資機材置場
位置:国際寮建設箇所
撮影日:令和3年5月17日
鉄筋工事:基礎鉄筋施工状況
位置:国際寮A工区
撮影日:令和3年5月31日
コンクリート工事:基礎コン脱型完了
埋戻し前状況
位置:国際寮B工区
撮影日:令和3年5月31日
コンクリート工事:基礎コン打設完了
位置:国際寮A・B工区 全景
撮影日:令和3年5月31日
位置:国際寮 北辰寮側より撮影
撮影日:令和3年5月31日
